绿地城际空间站最新工程度来了,来看看项目的最新进展吧!

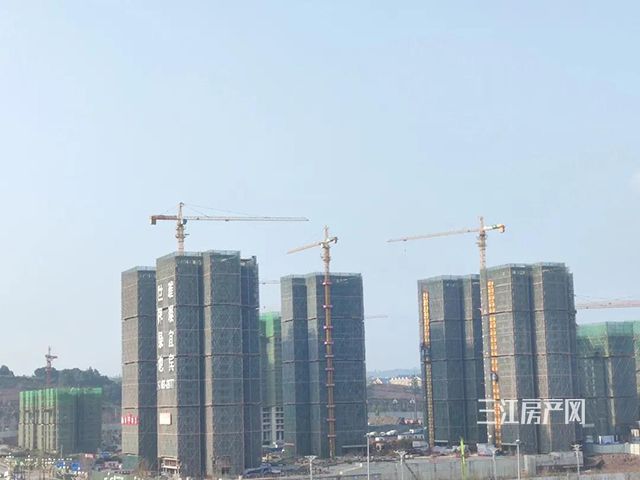

1、1403地块(莫奈公馆)
一、幼儿园:
幼儿园外墙涂料完成90%;
二、外墙:
1、2#楼、7#楼、8#号楼外墙涂料完成99%;窗框玻璃完成95%;铝板线条完成99%;
2、3#楼、4#楼、5#楼、6#号楼外墙涂料完成96%,窗框玻璃完成91%;
三、内装:
1、1#楼、2#楼、7#楼、8#号楼内墙腻子完成96%;
2、3#楼、4#楼、5#楼、63#号楼内墙腻子完成96%;
3、1#楼、2#楼、7#楼、8#号楼公区装修完成96%;
4、3#楼、4#楼、5#楼、6#号楼公区装修完成90%;
四、总平、景观:
乔木种植完成97%,灌木完成50%,草皮完成50%,围墙完成88%,铺装完成80%。
2、1205地块(莫兰迪公馆)
一、门窗:
1、5、6#号楼窗框安装完成,固玻安装完成70%;
二、景观:
2、5#--7#楼消防车道、9#--11#楼消防车道,树池完成。

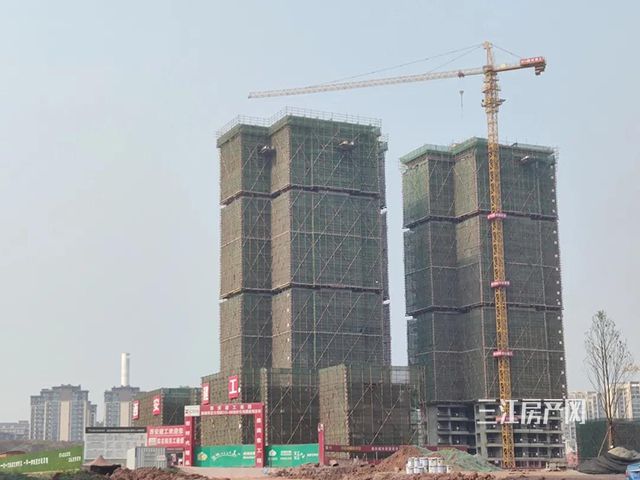

3、1309地块(上海枫林公馆)
1、1#楼15-24层砌筑完成,二次结构施工至11层、23-24层;
2、2#楼外墙抹灰2-7、18-24层抹灰完成,内墙抹灰2-12层完成;
3、3#楼17-23二次结构及顶砖完成,2-7层、19-24层外墙抹灰完成,2-9层内墙抹灰完成;
4、4#楼12-25层砌筑完成,1-13层二次结构及顶砖完成;
5、5#楼15-25层砌筑完成,21-25层构造柱浇筑完成;
6、地下室腻子完成70%。

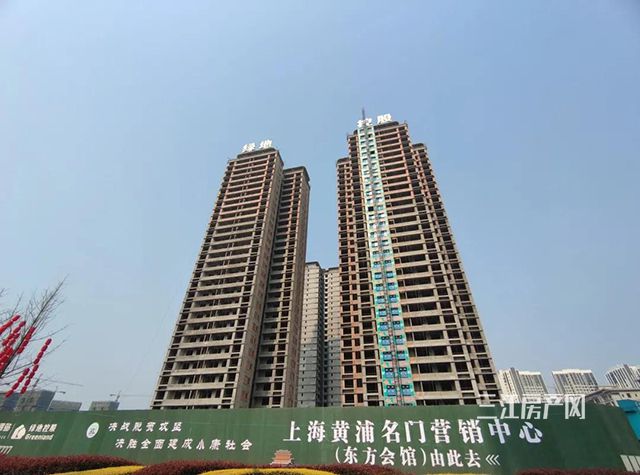

4、1203地块(上海静安公馆)
1、完成2#号楼25层梁板混凝土浇筑。
5、1407地块(霞飞名邸)
一、1#楼:
1、水电班组外墙排水管安装完成;
二、2#楼:
1、水电班组完面外墙排水管安装;
2、甲方外分包门窗、栏杆单位样板进场安装;
3、3#楼:厨卫排水管道安装完成;
4、4#楼:厨卫排水管道安装完成;
三、车库:
1、车库顶板防水基层处理完成30%;
2、机电安装班组(包括甲分包消防通风单位)安装完成负一、二层各层一半安装及施工场地清理移交。

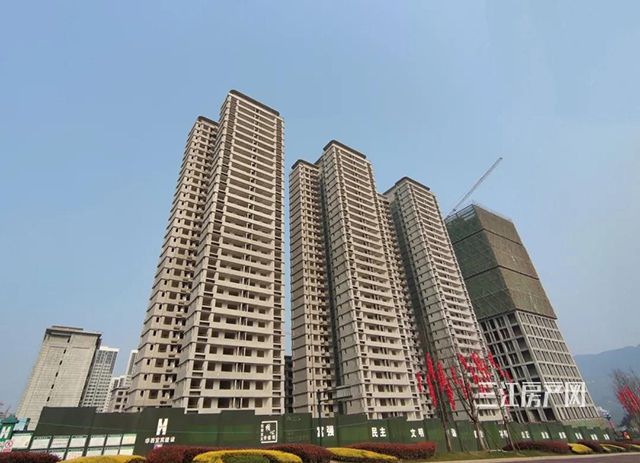

6、1408地块(多伦公馆)
3#楼公区装修工法展示完成90%。
项目地址:宜宾市·南部新区·金沙江南路二期旁
微信扫一扫,去小程序咨询,了解最新销售价格动态
微信扫一扫,加入宜宾买房帮,楼盘动态早知道
三江房产网声明:一切标明来源“三江房产网”或注有"三江房产网"LOGO的所有文字图片等资料,版权均属宜宾三江房产网所有,未经授权不得转载、摘编或利用其它方式使用上述作品,许可转载请注明出处;文章内容仅供参考,不构成投资建议,也不代表三江房产网赞同作者观点。
- 城市向西!宜宾这一片,未来不可阻挡! 2022-09-28
- 宜宾秋季房交会来啦!绿地专项优惠3万元/ 2022-09-27
- 四室户型做竖厅,绿地·上海黄浦名门二期 2022-09-14
- 性价比+高舒适度!绿地·上海黄浦名门二 2022-09-14
- 绿地·上海黄浦名门二期有新动作啦!2号 2022-07-21
- 美轮美奂 喜迎新家|绿地宜宾·上海多伦 2022-06-29
