不负期待,匠筑温情。
宜宾中梁·壹号院的2月家书给大家带来了项目工程的最新进展。

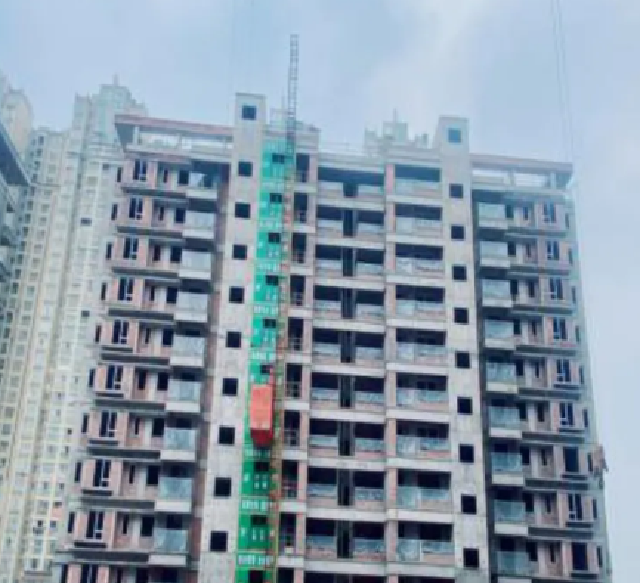

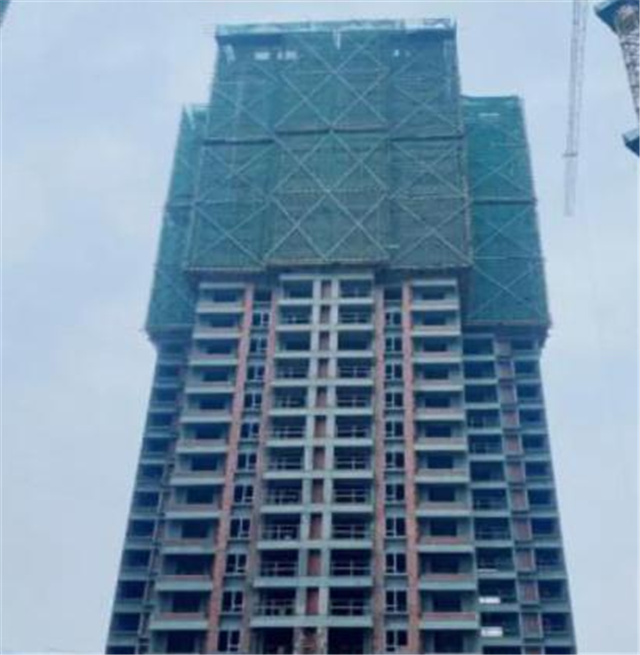

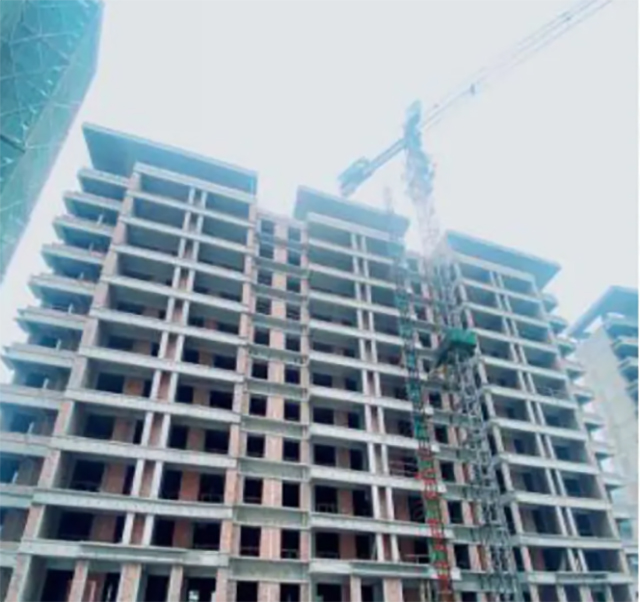

1-2#楼已封顶、砌筑、屋面防水施工已完成;现阶段窗框完成75%、栏杆完成75%、外墙抹灰完成50%。
1-3#楼已封顶、砌筑、内抹灰、屋面防水施工已完成;现阶段外墙抹灰完成5%、窗框完成75%、栏杆完成75%。
2#楼已封顶、砌筑、屋面防水施工已完成;现阶段内抹灰施工完成45%,窗框完成50%、栏杆完成75%。
3#楼已封顶、砌筑、内抹灰、屋面防水施工已完成;现阶段窗框完成75%,门框完成30%;栏杆完成75%,外抹灰完成50%,保温完成25%。
4-1#楼已封顶、砌筑、内抹灰、屋面防水施工已完成;现阶段窗框完成75%,门框完成75%;现场屋面防水、外抹灰、门窗栏杆安装施工。
4-2#楼已封顶、砌筑、屋面防水施工已完成;现阶段二次结构施工完成90%。
5#楼已封顶、砌筑施工完成;现阶段屋面防水施工完成75%、二构完成45%。
6#楼已封顶、砌筑、屋面防水施工已完成;现阶段待内抹灰施工。
7#楼已封顶、砌筑、屋面防水施工已完成;现阶段待内抹灰施工。
8#楼已封顶、砌筑、屋面防水施工已完成;现阶段待内抹灰施工。
一砖一瓦总关情,我们也将持续关注中梁·壹号院的项目进度。此外,中梁·壹号院已组织开展节后复工,预计2月28日全面复工复产。
